BSBZ (September/Oktober 2006) - Es war
bis zur letzten Stunde spannend. Noch am Sonntagabend vor Schulbeginn am 18.
September wurden die letzten Arbeiten im Neubau verrichtet, damit die sechs
Klassen des Gymnasiums wenigstens provisorisch einziehen konnten. Vom Bezug der
Küche, des Speisesaals, der Aula usw. ist man noch wochenweit entfernt. Wie
immer wieder befürchtet, hat sich schließlich doch noch eine deutliche
Verzögerung in der Fertigstellung des Gymnasiums mit Speisesaal, Küche und Aula
ergeben. Sechs Zimmer (davon vier echte Klassenzimmer) konnten zwar bezogen
werden, alles andere stellt sich allerdings noch als Baustelle dar. Es besteht
allerdings begründete Hoffnung, dass noch im Jahre 2006 die Baumaßnahme
abgeschlossen werden kann.
Die Sporthalle hat fast eine Punktlandung geschafft. In der ersten Schulwoche
war zwar noch kein Sportunterricht möglich, mittlerweile läuft der Betrieb
allerdings weitgehend störungsfrei.
Nachfolgend sind einige aktuelle Fotos (Stand: 4. Oktober 2006) zu sehen, die
einen Eindruck davon vermitteln, wie das Ganze einmal aussehen könnte. Es wird -
darin sind sich alle einig - eine sehr, sehr schöne und funktionale Anlage
werden.
Jetzt
kommt Farbe ins Spiel
BSBZ (07.06.06) - Jetzt kommt Farbe ins

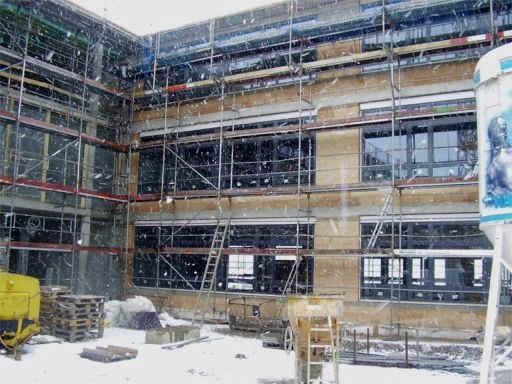

Spiel. Nachdem die Außenwände des Gymnasiums zum größten Teil mit dem
Wärmeschutz versehen worden sind, wird derzeit der Putz aufgetragen. Dieser ist
bereits eingefärbt und zeigt an, in welche Richtung die Farbpalette geht. Es
wird gelb. Damit wollten die Verantwortlichen die seitherige Farbkonzeption der
dunkleren erdigen Brauntöne der bestehenden Gebäude aufnehmen, zeitgemäß
allerdings frischere Farben bringen. Eine Übernahme der Farbgestaltung von
Grund-, Haupt- und Realschule wäre wohl inkonsequent gewesen, weil sich der neue
Gebäudeteil des Gymnasiums mit dem Speisesaal und der Aula doch in seiner
architektonischen Struktur vom Bestand abhebt. Die Sechseckform wurde nicht mehr
weiter geführt, dafür lädt der neue Gebäudeteil mit seinen beiden fast
"bergenden" Seitenflügeln mit quasi "offenen Armen" ein. Nun also kann man
zumindest die Außenwirkung über die Farbgestaltung schon sehr gut erkennen. Wenn
nicht alles täuscht, könnte das Gebäude, das derzeit noch etwas sperrig als
Gymnasium mit Speisesaal, Küche und Aula oder wie auch immer bezeichnet wird, in
Zukunft dann entweder etwas wenig phantasievoll Neubau oder eben - der Farbe
entsprechend und in der Tradition der derzeitigen Provisorien - als "Villa
Vanilla" bezeichnet werden. Wir werden sehen und hören....
Richtfest am BSBZ
BSBZ (09.02.06) - Pünktlich zum Richtfest
am Donnerstagnachmittag um 16 Uhr machte das Schmuddelwetter Pause. So konnten
die circa 100 Besucherinnen und Besucher des Richtfestes dann auch den
Richtspruch, der von Zimmermeister Bosch eigens für das Schulhaus gesprochen
wurde und für das Gebäude den Segen Gottes erbat, im Freien miterleben. Zuvor
erläuterte Architekt Stephan Weissbarth eine Kennzahlen des Gebäudes und gab
Informationen zur Konstruktion. So weist das Gebäude eine Grundfläche von
circa 6.000 Quadratmetern aus. Der Bruttorauminhalt liegt bei gut 27.000
Kubikmetern. Die Kosten liegen bei circa 11 Millionen Euro, wovon etwa 8,9
Millionen über Fördermittel aus dem Investitionsprogramm des Bundes mit dem
Titel IZBB, also Investitionsprogramm Zukunft Bildung und Betreuung kommen. Der
Baubeginn war im Juli 2005, geplante Fertigstellung ist im September 2006, also
rechtzeitig zum Schuljahresbeginn. Das Gebäude hat im Nordflügel auf allen drei
Stockwerken insgesamt 12 Klassenzimmer in einer Größe von circa 70
Quadratmetern. Die übrigen Klassenzimmer und Kursräume sind im ersten und
zweiten Obergeschoss. Im 1. OG befindet sich zudem die Verwaltung, im 2. OG sind
die vier naturwissenschaftlichen Räume untergebracht. Im Erdgeschoss gibt es
neben den Klassenzimmern und einigen Funktionsräumen einen Computerraum und ein
Meditationsraum. Zudem ist im Erdgeschoss im Südflügel der Musiksaal, die Aula
und der Speisesaal mit einer großzügig angelegten Terrasse zu finden. Den
Richtspruch sehen Sie, wenn Sie auf das BSBZ-Logo klicken.
Fenster

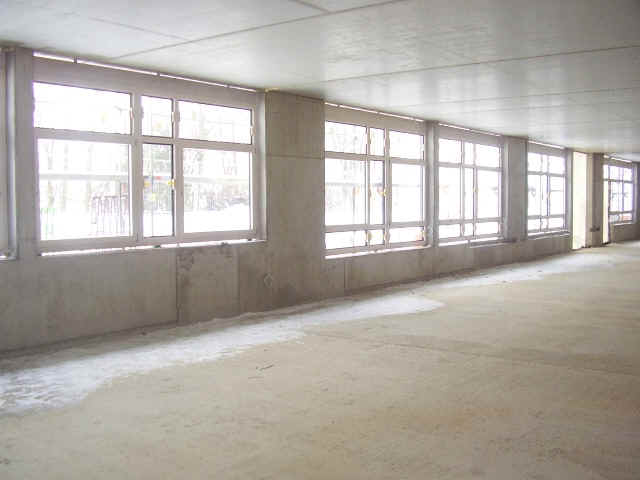

sind eingebaut, die Innenwände strukturieren das Gebäude

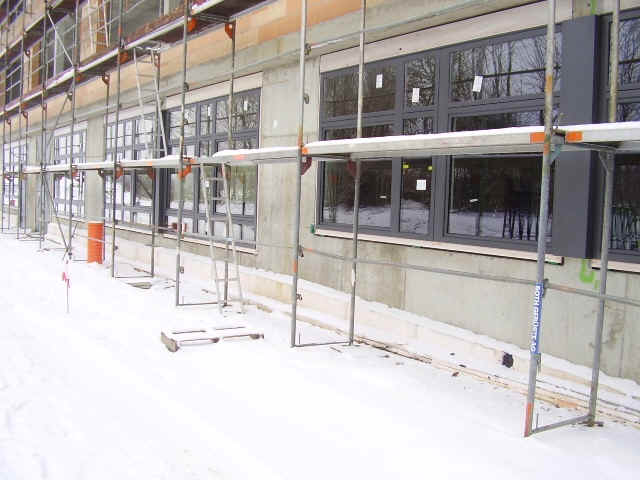

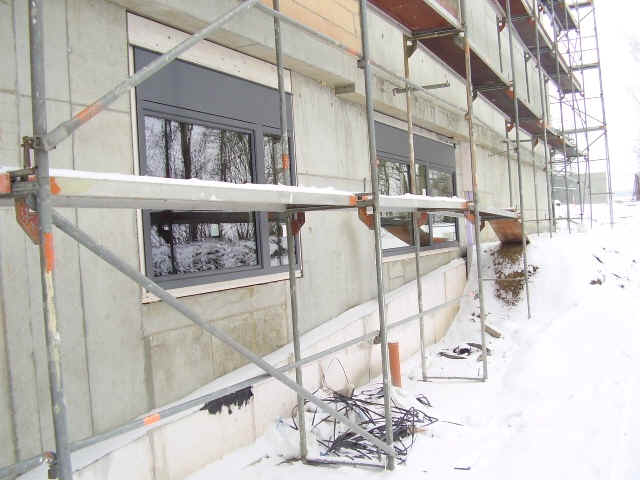

BSBZ (08.02.06) - Die Fenster des
Schulhausneubaus sind weitgehend eingebaut. Jetzt wird die so genannte
Pfosten-Riegel-Fassade, die als Fensterfront ausgebildet ist, vorbereitet und

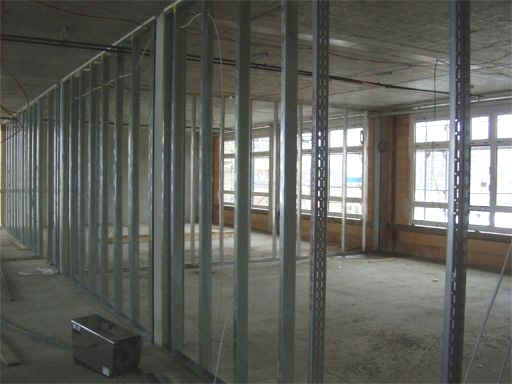

demnächst ebenfalls eingebaut. Im Innern des Gebäudes sind die Trockenbauer am
Werk. Sie stellen ihre "Skelette" auf, um dann die Gipskartonplatten und die
Dämmschichten später anzubringen. Jetzt kann man sich schon richtig vorstellen,
wo welche Räume entstehen werden. Das Dach ist zu. Auch die eigenwillige
Konstruktion im Bereich von Aula und Speisesaal ist angebracht und kann bestaunt

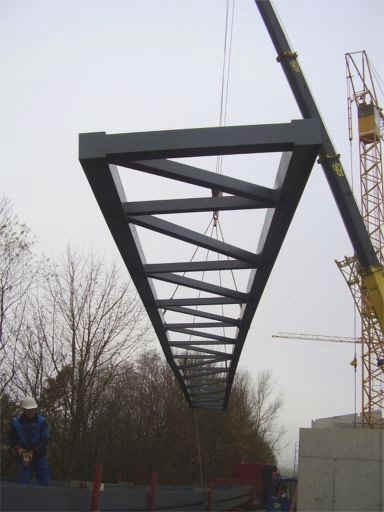

werden. Der nur mit zwei runden Löchern geöffnete Träger (siehe Bild) markiert
die Grenze vom Speisesaal zur Aula, die später durch eine bewegliche Wand auch
zu durchbrechen sein wird. Derzeit sind neben den Trockenbauern auch die
Sanitärinstallateure, die Aufzugfirma, die Fensterbauer, Zimmerleute und ... auf
der Baustelle aktiv. Es geht voran!
Weihnachtliche Ruhe jetzt auch auf der Baustelle
BSBZ (23.12.05) - Nachdem mit fast

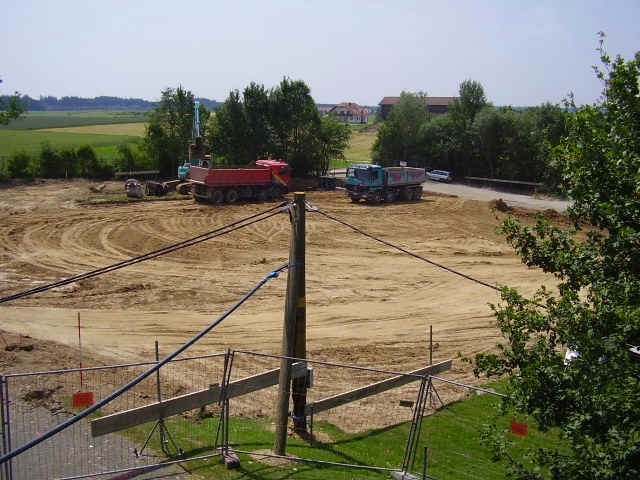

unglaublicher Geschwindigkeit seit dem ersten Spatenstich am Freitag vor
Schützen die Gebäude der Sporthalle und des Gymnasiums mit Speisesaal und Küche
hochgezogen wurden, ist seit dem 23. Dezember nun wohl erstmals an einem Werktag

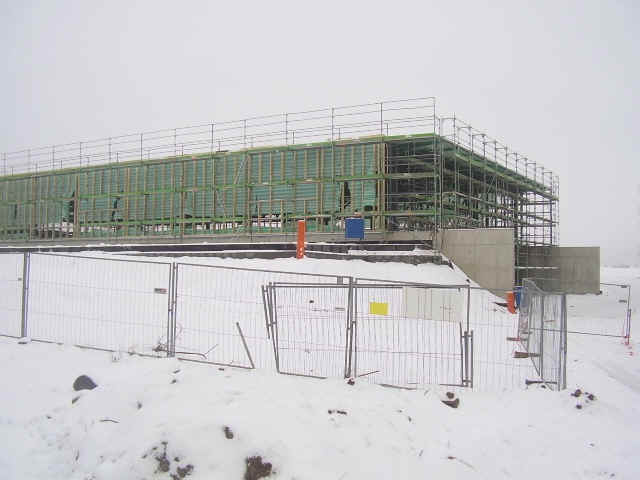

so etwas wie Ruhe auf dem Baugelände eingekehrt. Das Dach der Sporthalle ist
drauf, das Dach auf dem Hauptgebäude des Gymnasiums ebenso, zum Teil gar schon

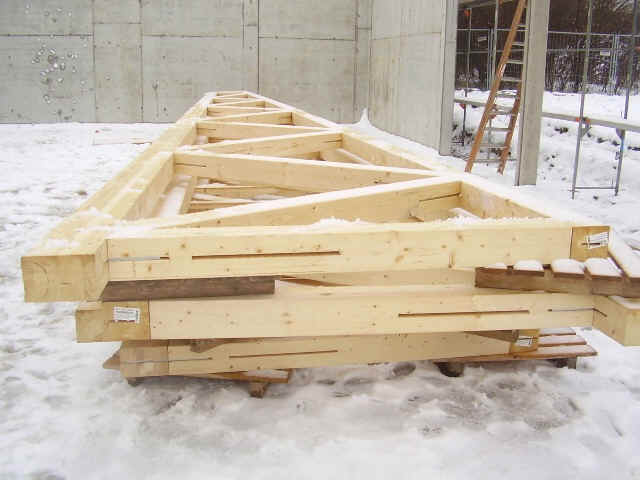

isoliert. Nun fehlt nur noch der letzte Dachaufbau im Bereich der Aula und des

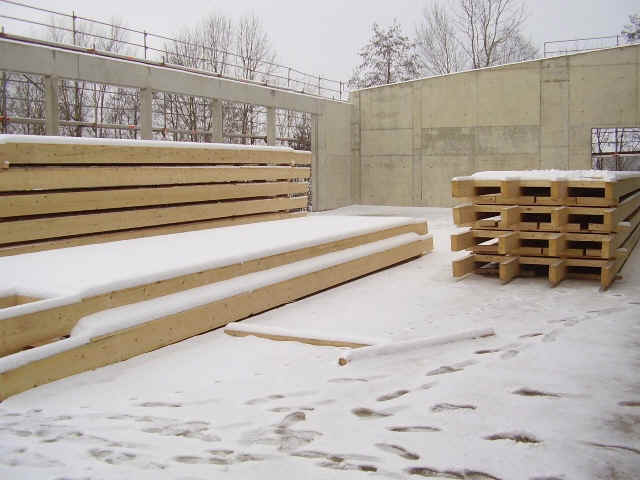

Speisesaals. Hierfür ist die Balkenkonstruktion vorbereitet und liegt zur
Verarbeitung im Januar bereit.

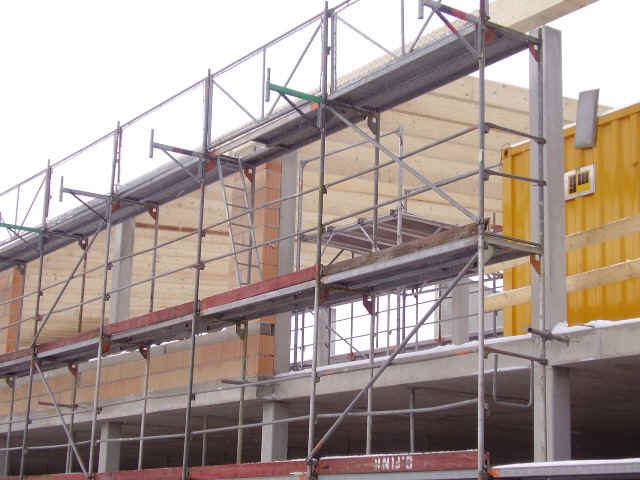

Unabhängig davon haben allerdings die Fensterbauer schon mit dem Einbau der
Fenster im Untergeschoss begonnen.
Jetzt
sind die Dächer dran...
BSBZ (14.12.05) - Nachdem die
Betonarbeiten eigentlich abgeschlossen sind, werden jetzt sowohl am

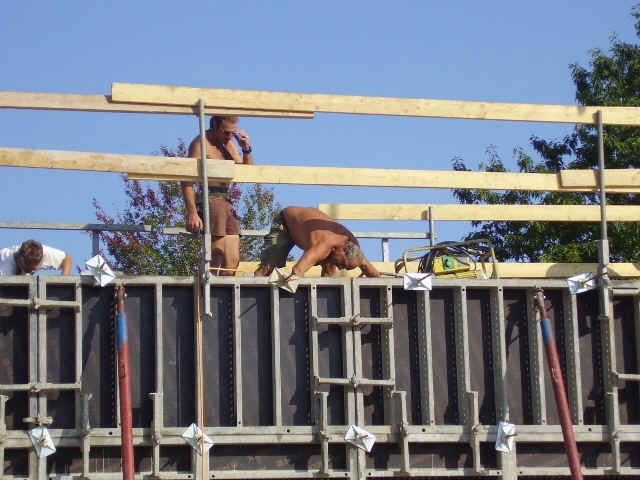

Schulhausneubau als auch bei der Sporthalle die Dächer aufgesetzt. Beim

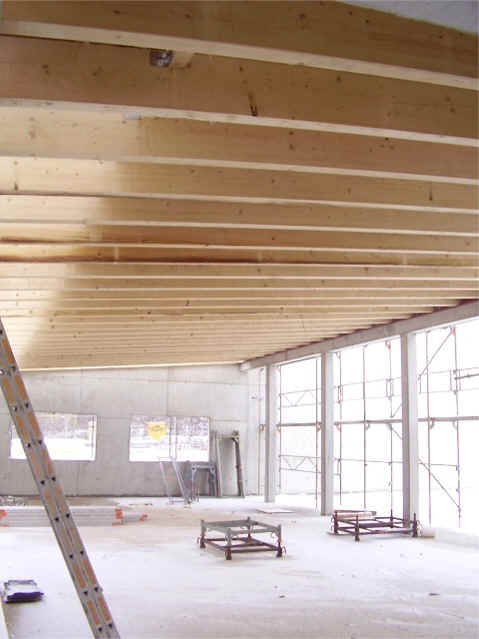

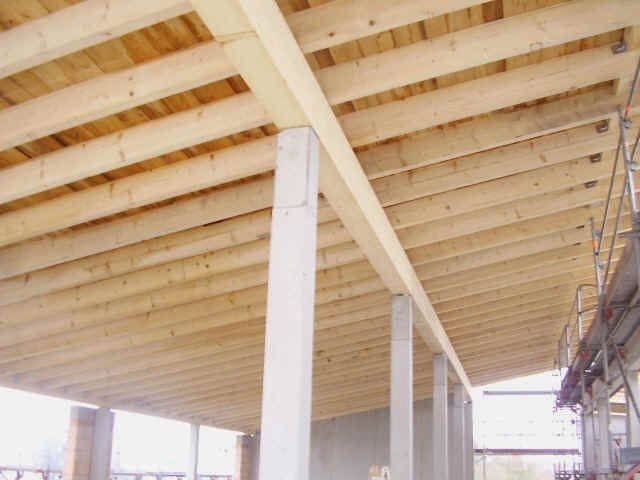

Gymnasium ist dies eine klassische Holzkonstruktion eines Zimmermannsbetriebs.

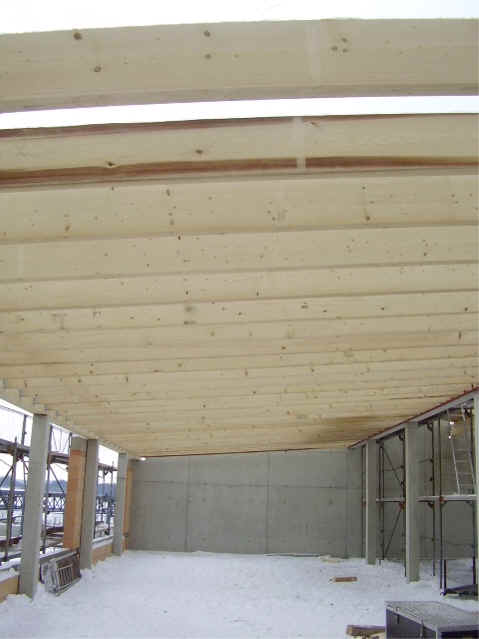

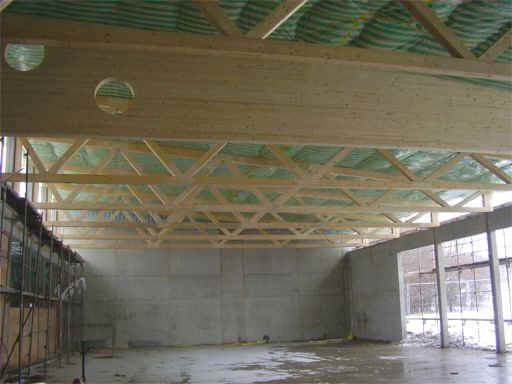

Die Dächer sind als Pultdächer ausgebildet.

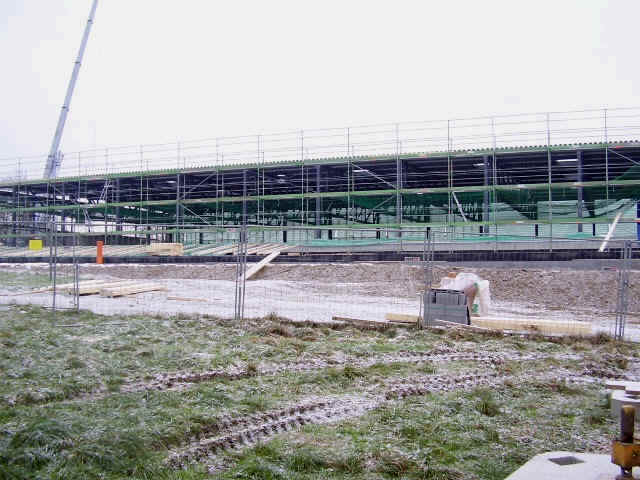

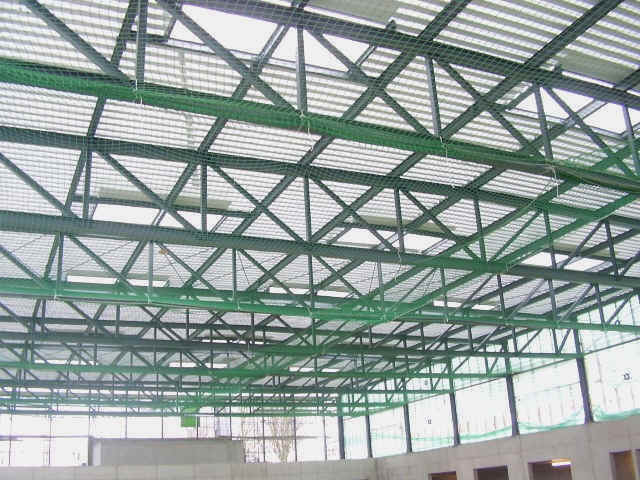

Die Turnhalle hat ein Stahlträgerdach, wo derzeit die Isolierung und die
Trapezbleche eingebaut werden. Ziel ist es, dass noch vor der "Winterpause",
also über die Weihnachtsfeiertage beide Dächer möglichst dicht sind. So ganz
wird dies allerdings nicht gelingen. Zumindest über dem Bereich des Speisesaals
wird erst im Januar dicht gemacht werden können.
Millimeterarbeit beim Treppeneinbau

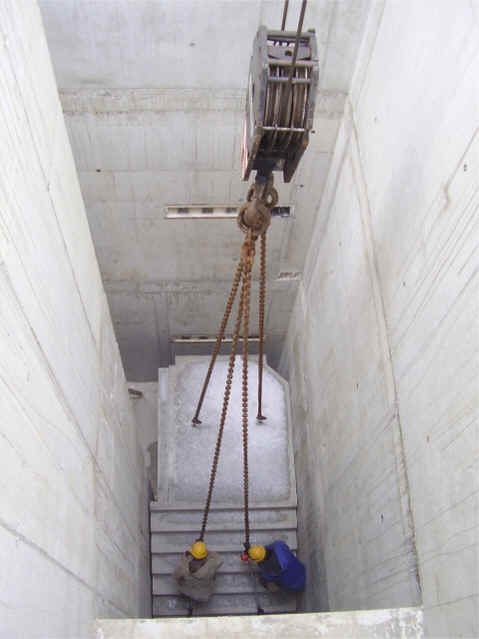

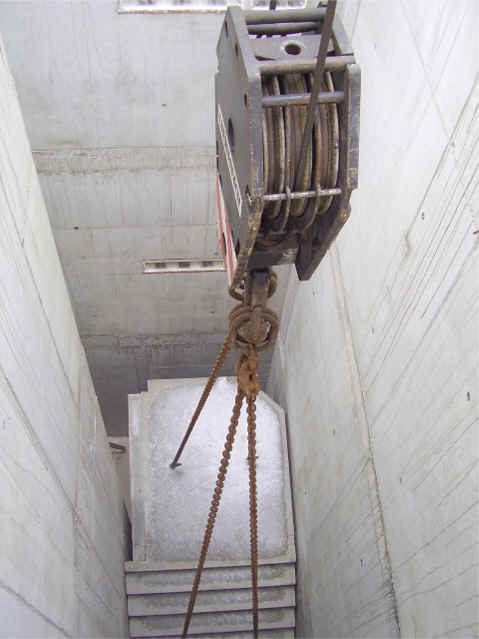

BSBZ (24.11.05) - Wie man geradezu

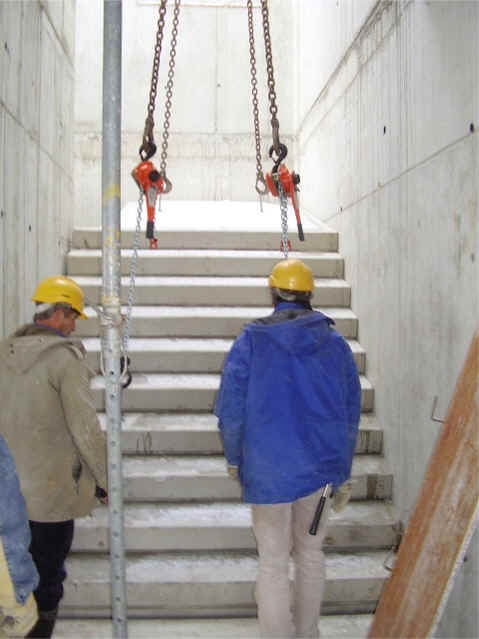

spielend leicht mit einer 6,9 Tonnen schweren Betontreppe umgehen kann, haben
die Handwerker auf der Baustelle des Gymnasiums des
Bischof-Sproll-Bildungszentrums gezeigt. Per Funk bzw. Handy verständigten sich
der Vorarbeiter der Firma G&M, Herr Mantz, und der in seiner
Führerhauskabine sitzende Kranführer des Autokrans aus Ulm und hievten die bis
zu 6,9 Tonnen schweren Treppenteile in den engen Treppenhausschacht. Die Aktion

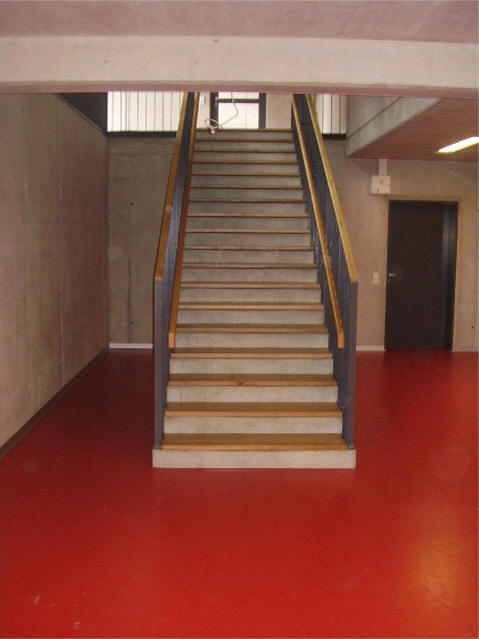

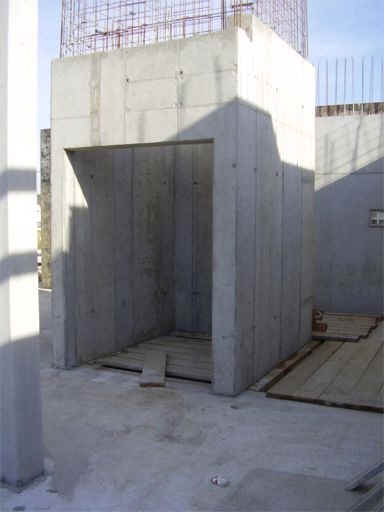

gelang. Die Treppen sind eingebaut und damit das sich über insgesamt vier
Stockwerke (UG, EG und zwei OG's) erstreckende Gebäude erschlossen. Jetzt
können auch die Zimmerleute noch etwas schneller in das zweite Obergeschoss
gelangen, um dort ihre Arbeiten, die schon mitten im Gange sind, weiter
voranzutreiben. Zu beneiden sind die Leute am Bau derzeit allerdings nicht
gerade. Der Wintereinbruch bescherte nicht nur Schnee, sondern auch lausig
niedrige Temperaturen, die auch tagsüber nicht spürbar über Null klettern. Für
den Lenker des Autokrans ist die Aktion in Biberach allerdings eher eine

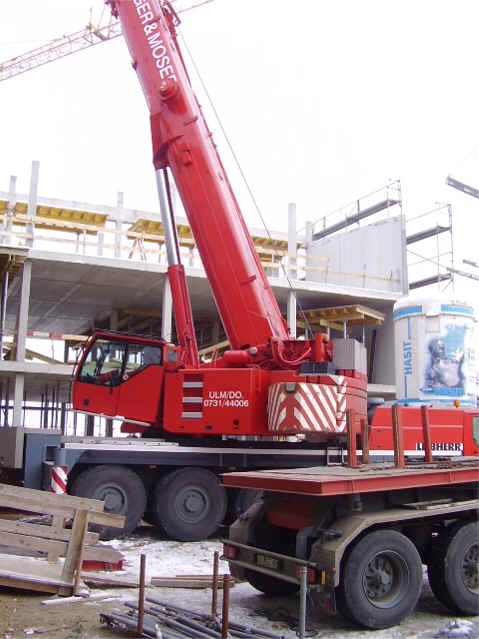

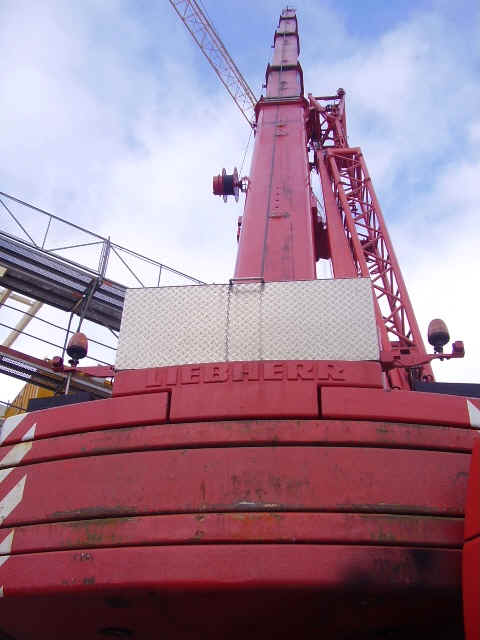

Kleinigkeit. Sein Liebherr-Autokran, der vor vier Jahren zu einem Preis von
circa einer Million Mark(!) gekauft wurde, "packt" noch ganz andere Lasten. Das
Maximum liegt bei 135 Tonnen, die allerdings nur dann angehoben werden können,
wenn der Schwenkarm des Krans ganz zentriert ist und senkrecht steht....

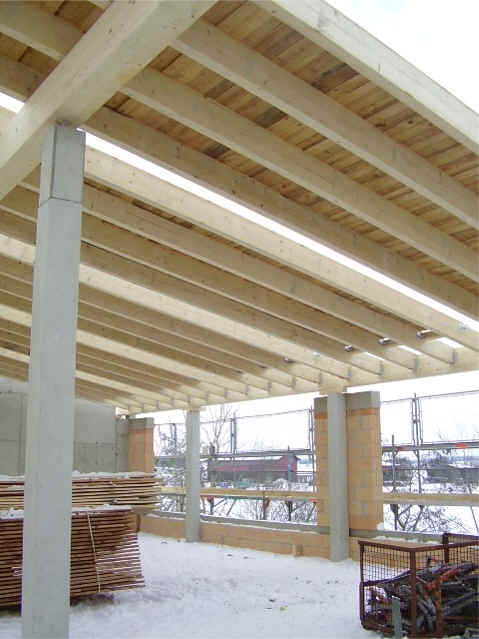

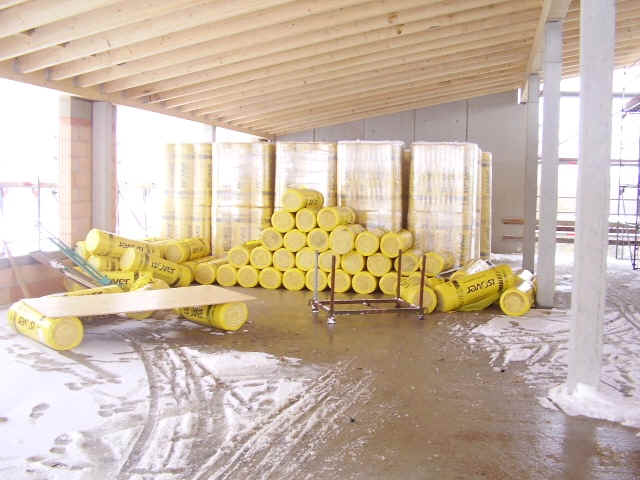

Der
Werkstoff ist nun ein anderer... vom Beton zu Holz
BSBZ (23.11.05) - Pünktlich zum Abschluss
der Betonarbeiten ist auch in Biberach der Winter eingekehrt. Die weiße Pracht
hat sich nun auch in den Neubauten des BSBZ wenigstens teilweise ausgebreitet.

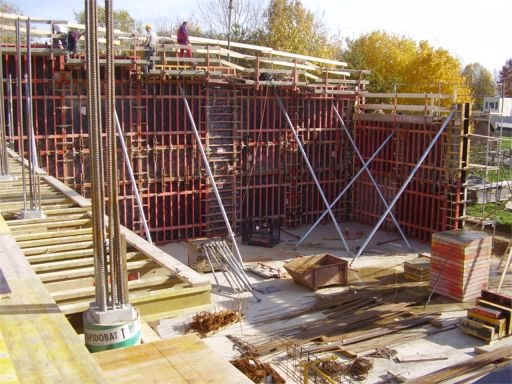

Allerdings haben die Zimmerleute, die schon seit circa gut einer Woche im
Bereich des Gymnasiums bauen, zumindest für den zukünftigen Musiksaal den
Schneeeintritt verhindert. Die Zimmerleute arbeiten übrigens auch bei Schnee und
kalten Temperaturen weiter.

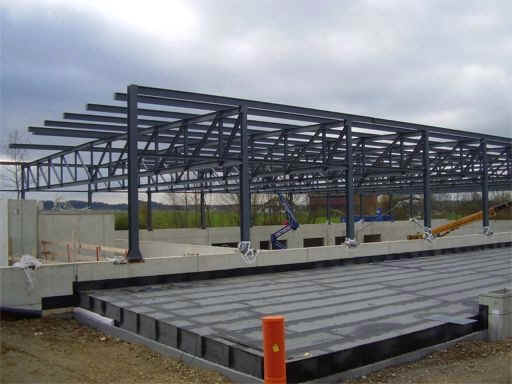

Stahlträger sind aufgestellt....
Stahlträger
mit einem Tag Verspätung angekommen

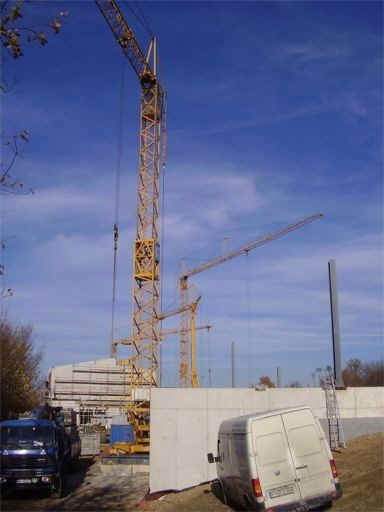

BSBZ (16.11.05) - Erst am Dienstag, 16.

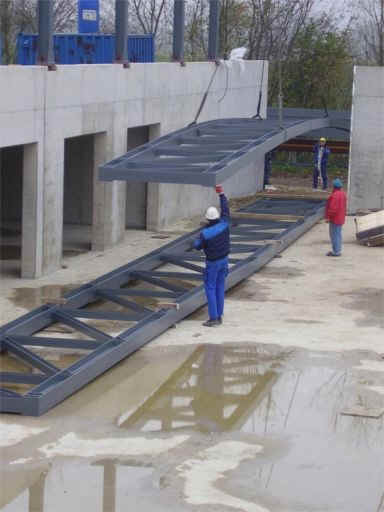

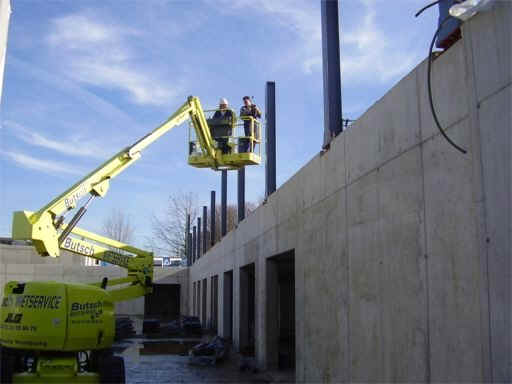

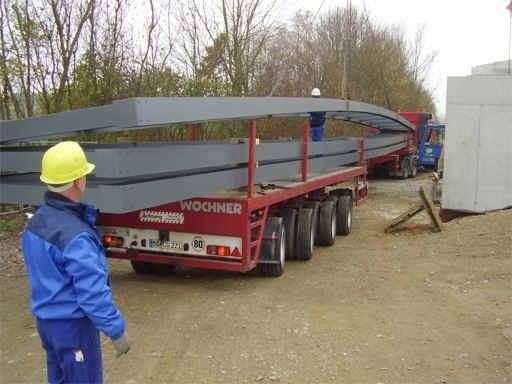

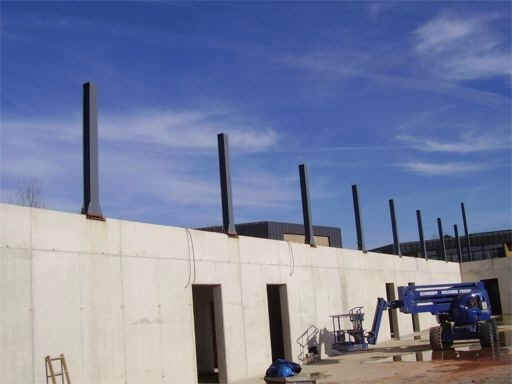

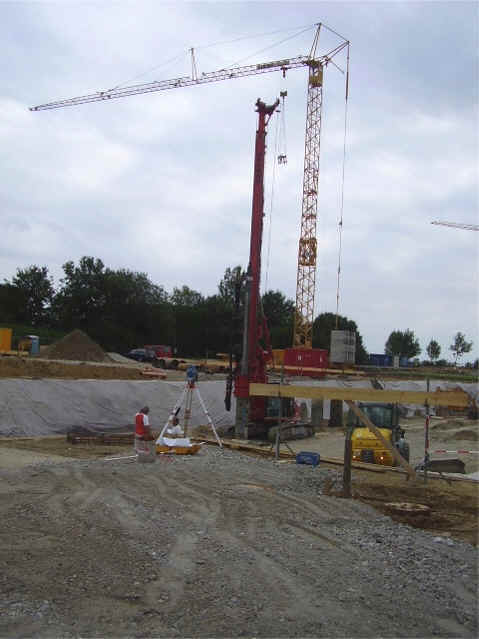

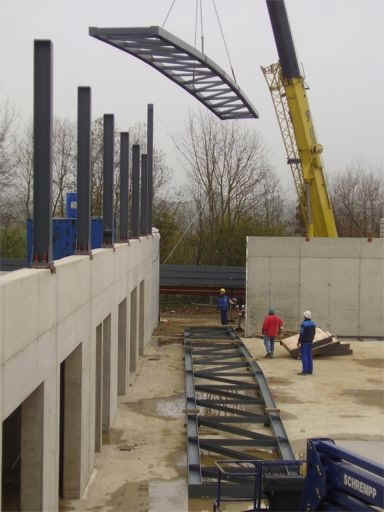

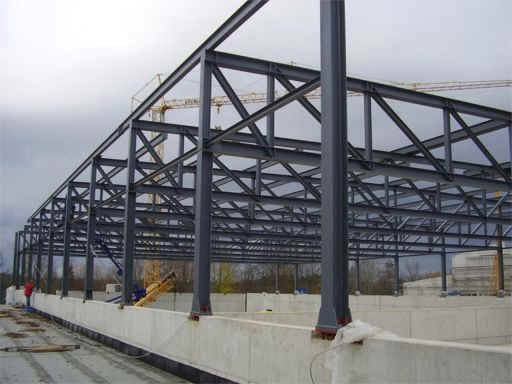

November, sind die ersten 28,5 Meter langen Stahlträger für das Sporthallendach
angeliefert worden. Nachdem die Stahlgebilde nur mit einer nächtlichen
Sonderfahrt eines Schwertransporters den langen Weg von Rastatt nach Biberach
zurücklegen konnten, musste eine Sondergenehmigung des Landratsamts eingeholt
werden. Diese wurde allerdings nur für den ersten Transport in der Nacht von
Montag auf Dienstag und für den zweiten mit weiteren vier der insgesamt neun
4,7-Tonnen-Täger von Dienstag auf Mittwoch erteilt. Noch bevor die Stahlträger
auf die bereits seit einigen Tagen angebrachten Stützen aufgelegt werden, müssen
sie zunächst in der Halle abgelegt werden. Dort werden die Stahlriesen dann von
einem zweiten Autokran aufgenommen und an ihren vorher bestimmten Platz per
Millimeterarbeit gebracht.
Unmittelbar nach dem Auflegen der Träger auf die Stützen werden die Träger
verschraubt und mit Abstandshaltern stabilisiert. Anschließend werden dann die
Dachpfetten angebracht.
Die Fotos wurden beim Abladen der ersten fünf Stahlträger gemacht.
Text und Fotos: Günter Brutscher
Am Montag,

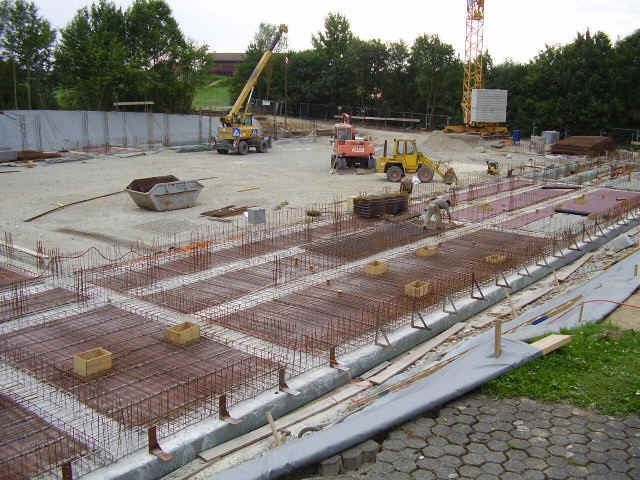

15. November, kommen die Stahlträger für das Sporthallendach

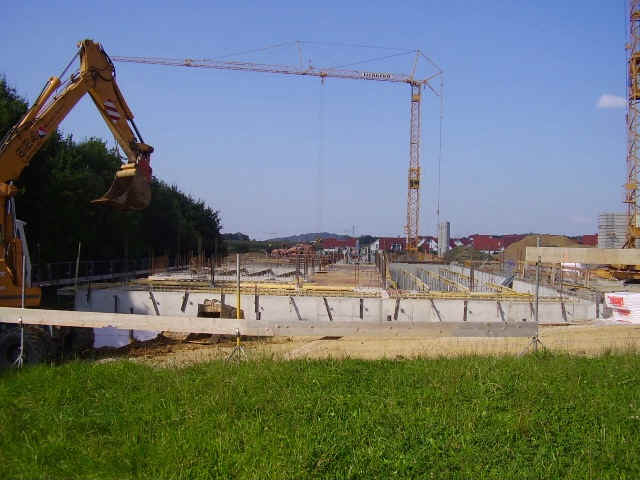

BSBZ (09.11.05) - Die Betonarbeiten der
Firma Hebel an der Sporthalle sind abgeschlossen. Nächste Woche wird die
Rohbaufirma ihre Zelte bzw. Container abbrechen und sich zu einer neuen
Baustelle aufmachen. Die Stahlbauer sind mittlerweile eingetroffen und arbeiten
an den Stahlstützen, die dann einmal das Sporthallendach tragen sollen. Auf die
kürzeren Stahlstützen werden ab Montag, nächster Woche (also ab 15. November)
die 28,5 Meter langen Stahlträger aufgesetzt, die dann auch sogleich miteinander
verbunden werden sollen, damit die Stabiltät absolut gewährleistet werden kann.
Auf dem Boden der Sporthalle liegen dann auch schon die kleineren Stahlträger,
die dann noch zusätzlich eingebaut werden.
Auch der Bau des Gymnasiums mit Küche und Speisesaal geht zügig voran. Die

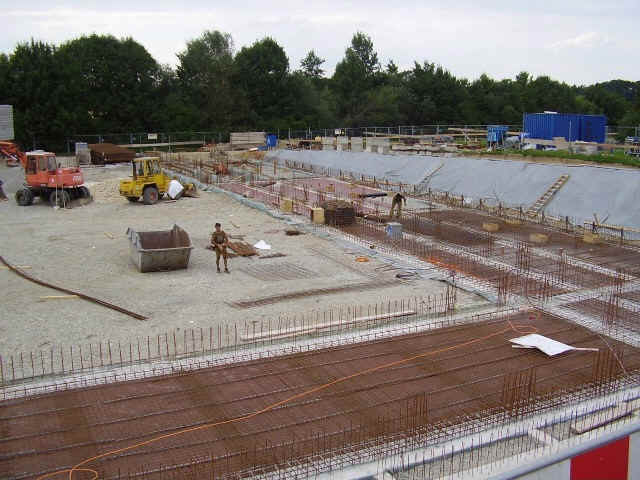

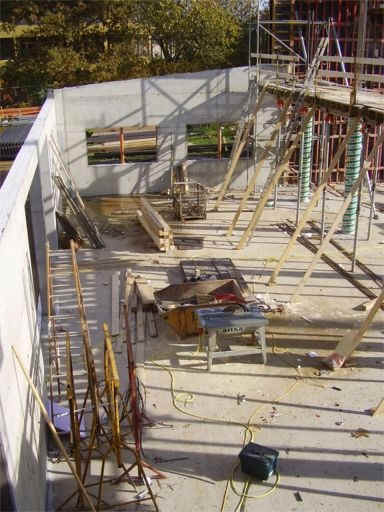

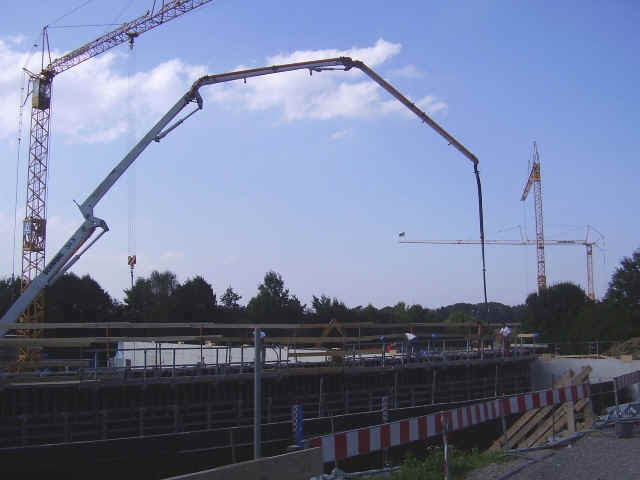

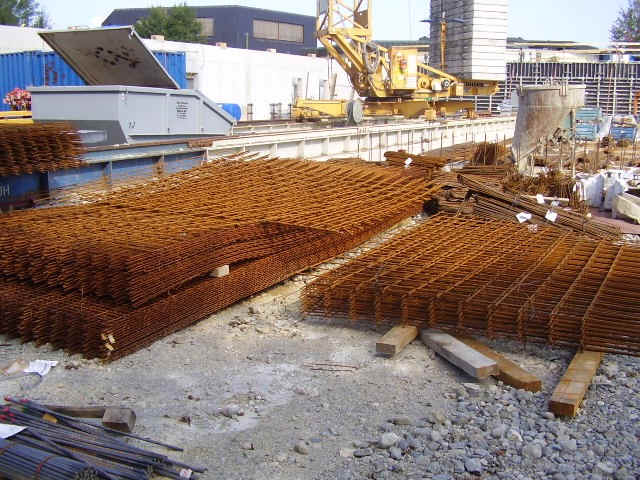

Betonarbeiten werden wohl nächste Woche fertig gestellt sein. Die letzten

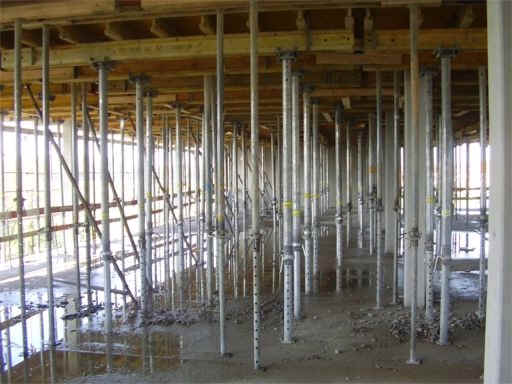

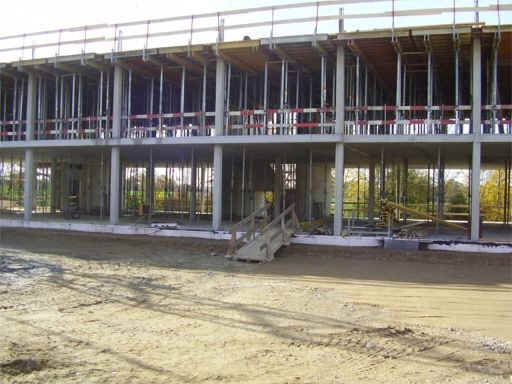

Deckenelemente sind derzeit in Arbeit und werden mit zahllosen Sprießen
abgestützt.

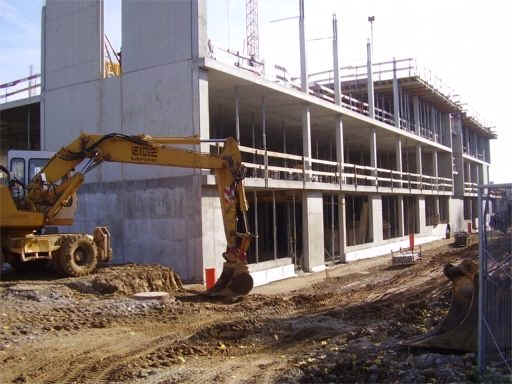

Traumherbst
für die Bauarbeiten am BSBZ
Weiterhin strahlende Gesichter bei den
Verantwortlichen und Bauleuten am BSBZ. Die lang anhaltende Trockenphase und die
milden Herbsttemperaturen sind geradezu ideal für die noch immer erforderlichen

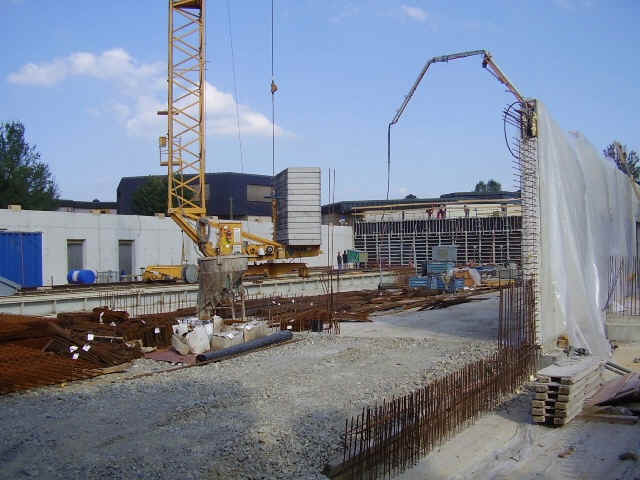

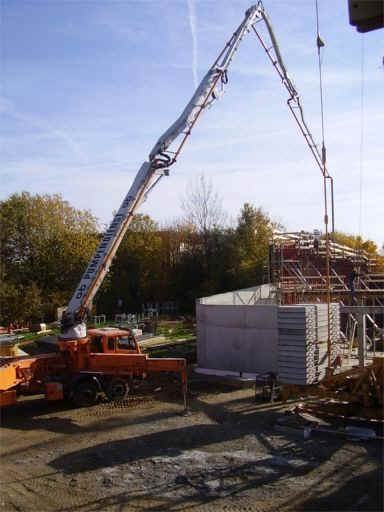

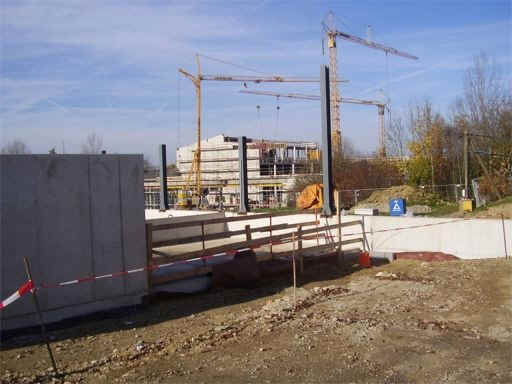

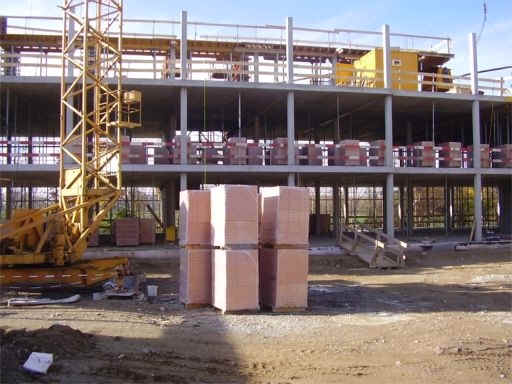

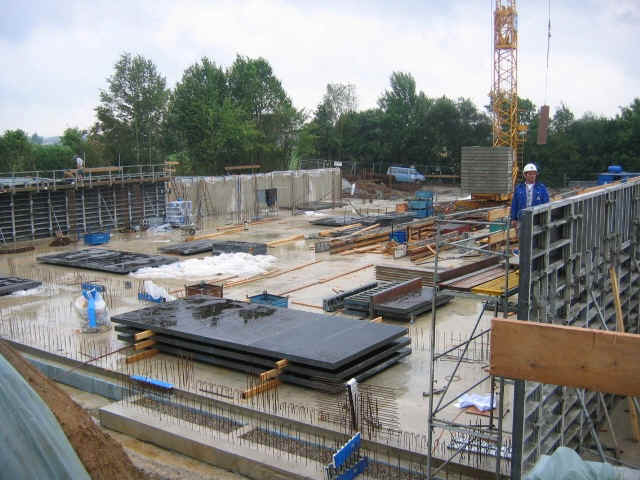

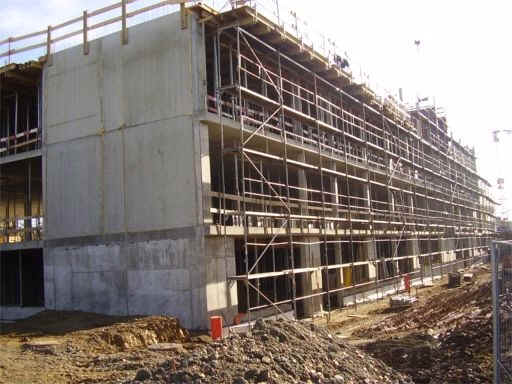

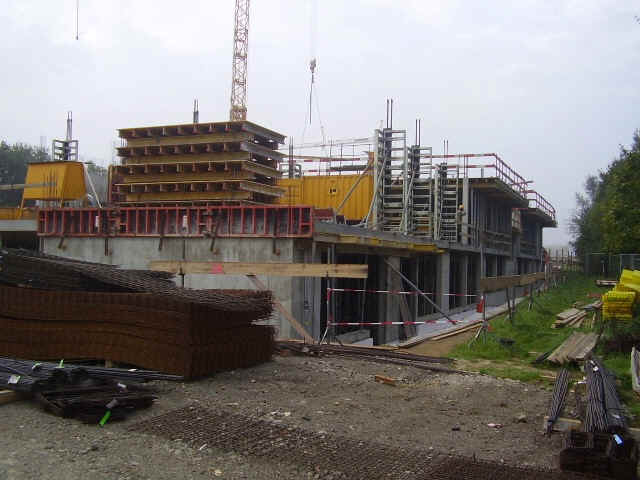

Betonarbeiten an der Sporthalle und am Gymnasium. Die Arbeiten sind voll im
Plan. Die Rohbauarbeiten bei der Turnhalle werden vermutlich in der ersten oder
zweiten Novemberwoche abgeschlossen sein. Dann werden schon die Dachträger
aufgebaut.
Beim Schulhausbau geht es wohl noch etwas länger. Allerdings wird auch dort
schon die zweite Decke vorbereitet, wie es auch auf den Fotos zu sehen ist.
Übrigens: Wenn Sie auf den unter diesen Zeilen stehenden Fotos den Mauszeiger
bewegen, erscheint ein Schriftzug, der die eine oder andere nähere Information
zu den Bildern gibt.
Neben dem guten Baufortschritt sind bis dato auch die Finanzen gut im Plan.
Bleibt also zu hoffen, dass auch der weiter Bau "unter einem guten Stern" stehen
wird und der geplante Einzugstermin Schuljahr 2006/2007 eingehalten werden kann.
Das Wetter
macht's möglich - Baufortschritt im Plan

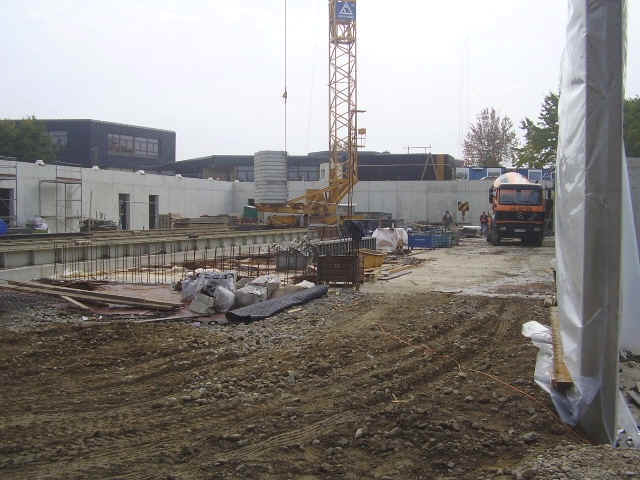

BSBZ (28.09.05) - Das trockene und warme
Septemberwetter, auch als "Altweibersommer" bekannt macht's möglich. Der

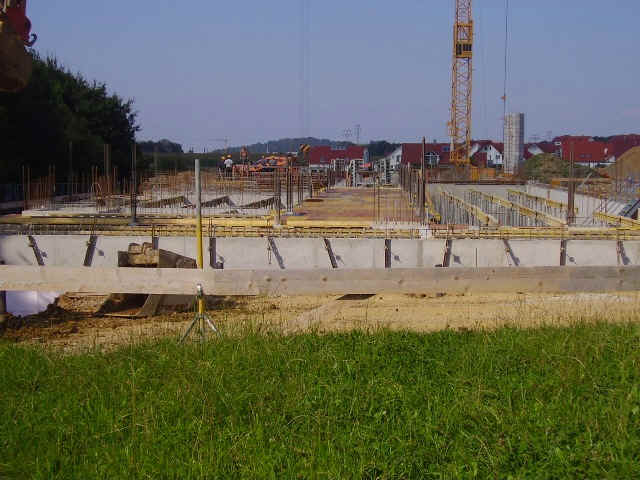

Baufortschritt bei der Sporthalle und beim Gymnasium ist im Plan, fast schon im
"Opti-Plan", wie die Fachleute sagen. Die Vorbereitungen beim Gymnasiumsbau
laufen für die zweite Decke. Wenn alles nach Plan läuft, kann der Zimmermann
wohl schon Mitte bis Ende November kommen, sodass das Ziel, noch vor

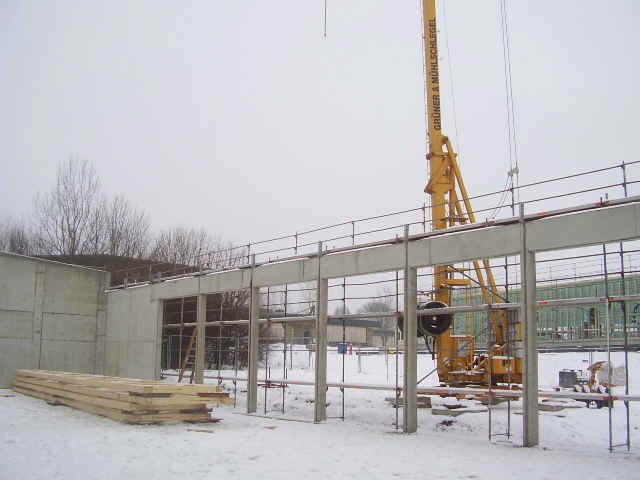

Wintereinbruch das Dach auf das Gymnasium und den Speisesaal zu setzen,
realistisch erscheint. Bei der Turnhalle wird

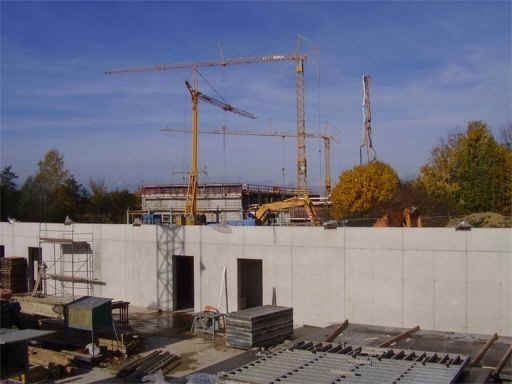

ebenfalls noch betoniert (Überdeckungen der Umkleidebereiche bzw. der Magazine),
zudem wird die Aufbringung der Stahlträgerkonstruktion für das Dach
vorbereitet.
Baustellenfest in der Sporthalle
BSBZ (06.09.05) - Zu einem kleinen
Baustellenfest hat Architekt Joachim Feldsieper am Dienstag, 6. September nach
der Submission zahlreicher Gewerke für den Gymnasiumsneubau eingeladen. Zum Fest
kamen einige Verantwortliche der Bauherrenschaft, Architekten, Fachplaner und
die Handwerker, die noch kurz zuvor eine Wand betonierten (siehe Fotos).

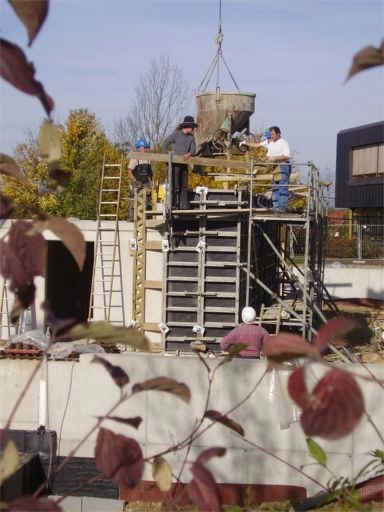

Anlässlich des Festes hat Architekt Feldsieper auch eine Kassette vorbereitet,
die gefüllt mit einigen Geldstücken, Informationen über die
Bischof-Sproll-Schulstiftung, einer Schwäbischen Zeitung und einer Flasche Bier
einbetoniert wurde. Feldsieper versteht diese Kassetteneinbetonierung als einee
der Sporthalle angemessenen Grundsteinlegung inoffizieller Art.

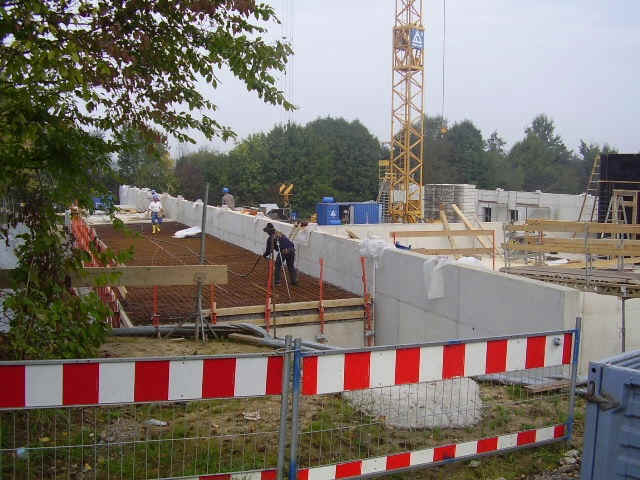

Die Bauarbeiten sind mittlerweile gut voran gekommen. Die meisten Wände stehen.
Schon bald werden die Decken über die Magazine und Umkleideräume betoniert. Dann

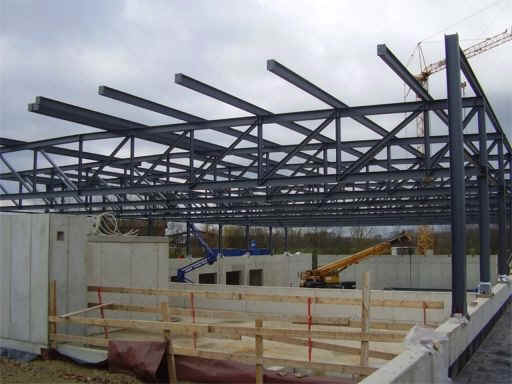

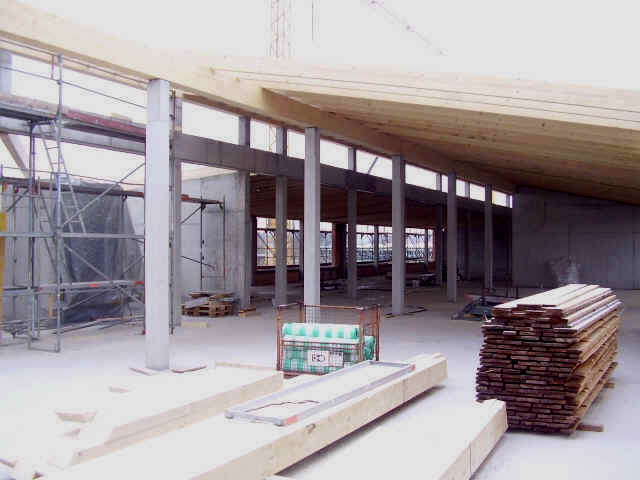

kommt die Stahlträgerkonstruktion über die eigentliche Sporthalle. Die
Bauarbeiten sind laut Architekt etwa eine Woche in Verzug gegenüber der
"Ideal-Terminplanung", was übersetzt noch sehr zufriedenstellend klingt.

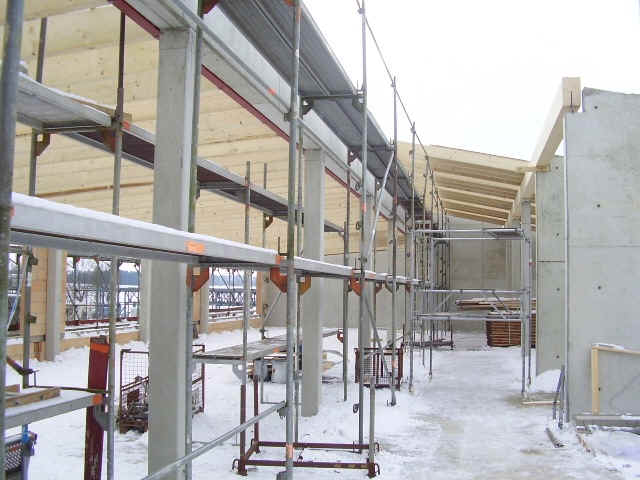

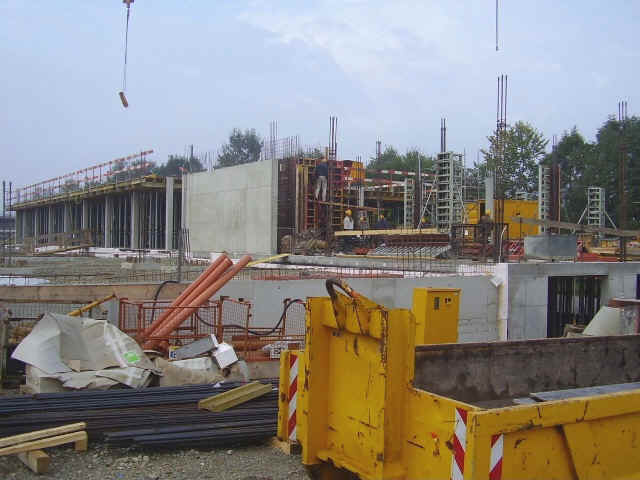

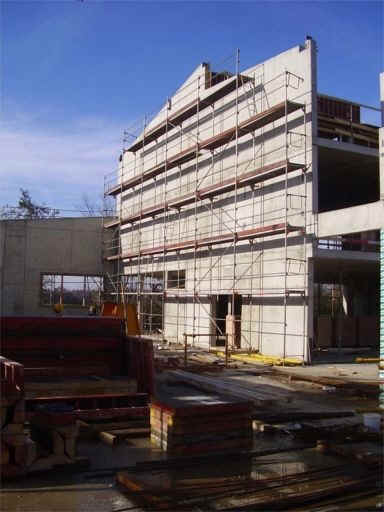

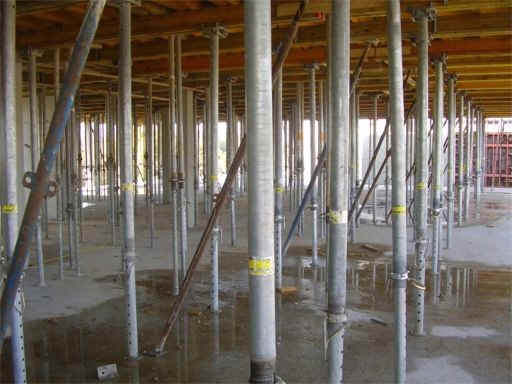

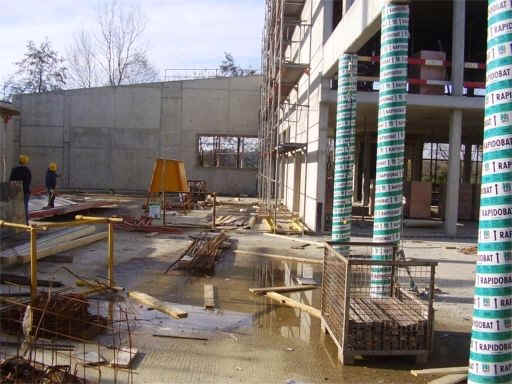

Auch die Bauarbeiten für das Gymnasium gehen gut voran. Hier ist schon die Decke
über dem UG des Süd-Nord-Gebäudes betoniert (die beiden Fotos unten). Die
nächsten Arbeiten werden dann die Fundamentierung bzw. die Bodenplatte für die
nicht-unterkellerten Flügel des Gymasiums mit Küche und Speisesaal sein. Auch
hier sind die Verantwortlichen zuversichtlich, dass der Zeitplan eingehalten
werden kann, wenn nicht das Wetter unerwartete Kapriolen schlägt. Ganz
entscheidend wird für das Gymnasium sein, dass vor dem Wintereinbruch das Dach
aufgebracht sein wird.
Die
Erweiterung der "Villa" ist abgeschlossen
BSBZ (15.08.05) - Die Erweiterung der
"Villa", wie das Provisorium des Gymnasiums bezeichnet wird ist abgeschlossen.
Die Räume sind gereinigt und bezugsfertig. Die Möbel werden vermutlich noch im
August angeliefert werden. Der Eingang zum Gymnasium wurde - wie auf dem
mittleren Foto zu erkennen ist, gedreht. Auf der linken Seite der Villa werden
weiterhin die sechsten Klassen unterrichtet. Rechts ziehen die "Neuen", also die
Fünftklässler ein. Zudem gibt es im rechten Trakt nun auch ein richtiges
Lehrerzimmer.
Die ersten
Wände der Sporthalle sind betoniert
BSBZ (22.08.05) - Die Neubauten des BSBZ
gehen zügig weiter. Allein das Wetter macht den Bauleuten etwas Kummer. Die

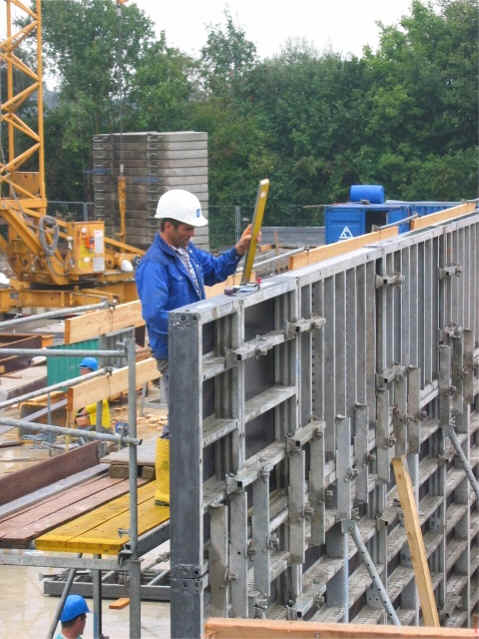

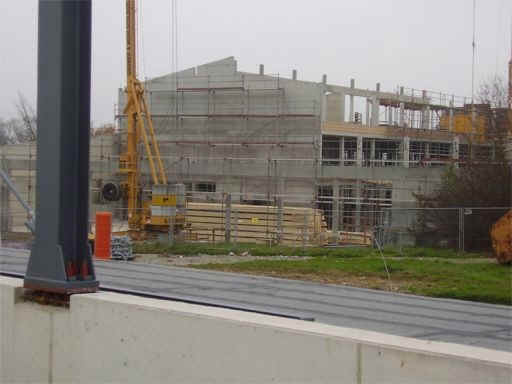

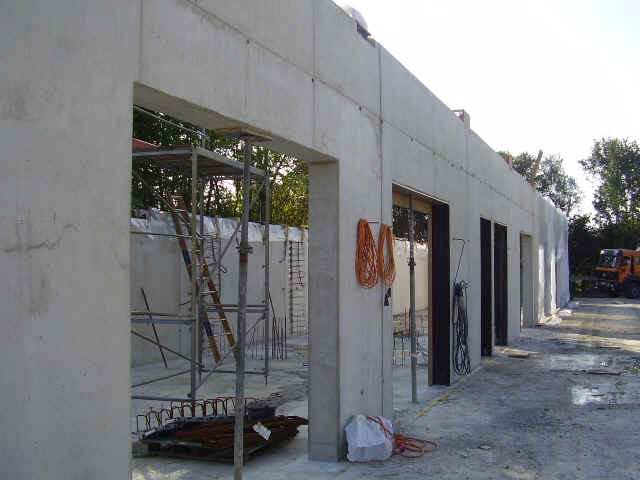

ersten Wände für die Sporthalle sind - wie auf den Bildern zu sehen - bereits
betoniert. Auf dem linken Foto ist der Umkleidetrakt zu erkennen. Die Schalung
in der Bildmitte wird für die Abtrennungswand der eigentlichen Sporthalle zum
Umkleide- und Regietrakt aufgestellt.
Auch beim Neubau für das Gymnasium wird bereits betoniert. Ziel ist es
weiterhin, dass noch vor dem Schnee das Dach auf dem Schulhausneubau angebracht
ist, damit im Winter die Innenausbauten weiter gehen können.
Am Montagmorgen, 22.08.05 wurde mit der Arbeit am Weg von der Bushaltestelle zum

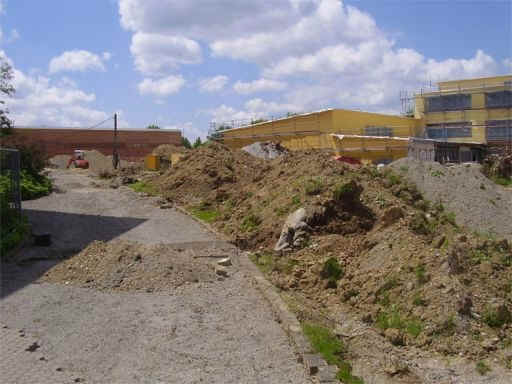

Pausenhof der bestehenden Gebäude begonnen. Dieser soll um etwa zwei Meter
verbreitert werden, damit die zukünftigen Schüler-"Massen" nicht im "Stau"
stecken bleiben.
Dritte
Baustelle auf dem Gelände des BSBZ eröffnet
BSBZ (01.08.05) - Gleich auf drei

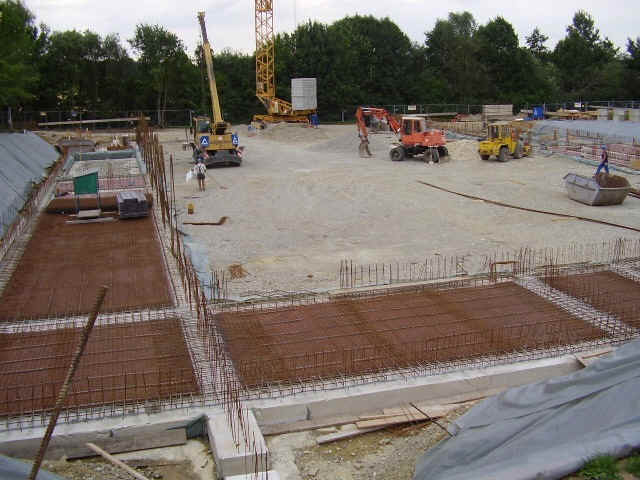

"Baustellen" wird derzeit auf dem Gelände des Bischof-Sproll-Bildungszentrums
gearbeitet. Neben den Fundamentarbeiten für die Sporthalle (obere Reihe) wird
die Gründung der Bohrpfähle für den Neubau des Gymnasiums mit Küche und
Speisesaal vorangetrieben (mittlere Reihe). Zudem wird seit ein paar Tagen die
Erweiterung des Gymnasiums-Provisorium erstellt (untere Reihe). Die Bodenplatte
für die Sporthalle soll noch in der ersten Augustwoche betoniert werden. Hierfür
sind nach Aussagen des "Kapos" der Baustelle, Herr Schüle, 500 Kubikmeter Beton
erforderlich. Bei einer LKW-Ladung von 8 Kubikmetern kann man sich vorstellen,
dass ein reger LKW-Verkehr an diesem Tag zu verzeichnen sein wird. Die

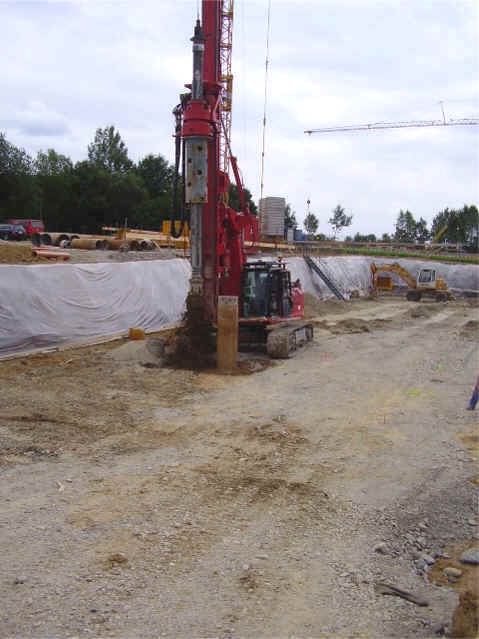

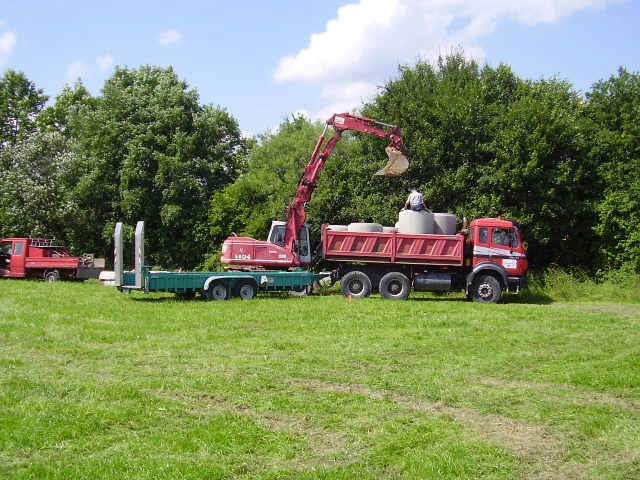

Gründungsarbeiten für den Gymnasiums-Neubau werden noch einige Zeit in Anspruch
nehmen. Eine "Schnecke" arbeitet sich dabei in den Baugrund. Das
Bohrlochmaterial wird anschießend heraufbefördert und abgeschüttelt (3. Bild von
links, mittlere Reihe). Das vertiefte Loch wird mit einem Metallmantel

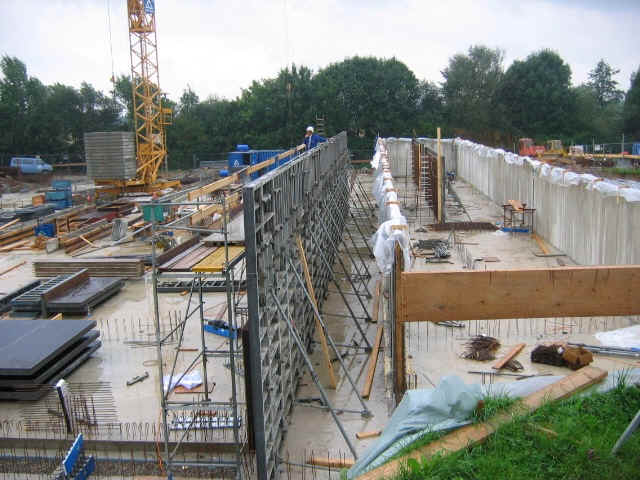

ausgekleidet (mittleres Bild, mittlere Reihe). Zum Betonieren werden dann
Bewehrungskörper aus Eisen eingebracht, bevor der Beton vergossen wird. Das
Fundament selbst wird dann auf diese Bohrpfähle gelegt.
Die Erweiterungsarbeiten für die "Villa", wie das Provisorium des Gymnasiums
fast schon euphemistisch genannt wird, gehen rascher voran. Diese werden wohl
Ende nächster Woche schon abgeschlossen sein. Neben zwei weiteren Klassenzimmern
wird dann auch noch ein Lehrerzimmer zur Verfügung stehen.
Bauarbeiten
für die Sporthalle verlaufen nach Plan
BSBZ (13. Juli 2005) - Die Bauarbeiten
für die Sporthalle verlaufen planmäßig. Kerstin Eberhardt, Architektin im
Praktikum, die im Auftrag des Architekturbüros Feldsieper, Stuttgart, die

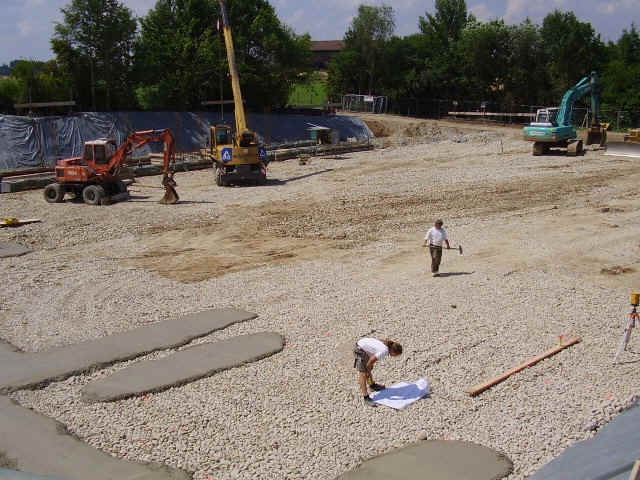

Bauleitung inne hat, ist zufrieden. Die Bohrpfähle sind niedergebracht, die
riesig wirkende Baugrube ausgehoben, Teilfundamente schon gelegt, 6000
Kubikmeter Grubenmaterial (ca. 250 Lastwagenladungen) sind abgefahren worden.
Noch ist es allerdings etwas verfrüht, wenn man jetzt schon die Turnschuhe
putzen würde, um rechtzeitig zur Hallenöffnung bereit zu sein. Der geplante
Bezug bleibt. Im Sommer nächsten Jahres wird sich die angespannte
Sporthallensituation für das BSBZ entspannen.
Die
ersten Baumaschinen sind nun auch auf dem Gelände für das Gymnasium mit Mensa
aufgetaucht
BSBZ (13. Juli 2005) - Nun gehen die

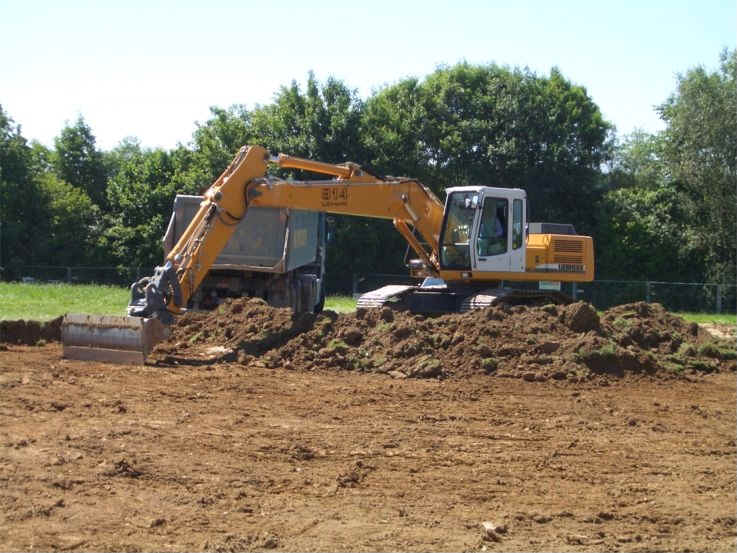

Bauarbeiten auch auf dem Gelände für den Neubau des Gymnasiums mit Mensa und
Küche los. Die ersten Baufahrzeuge sind aufgetaucht und haben begonnen, den
Humus abzutragen. Die ausführende Firma G&M Biberach wird alles daran setzen,
dass sie im Zeitplan bleibt und noch vor dem Wintereinbruch die Rohbauarbeiten
fertig haben wird.
Erster Spatenstich am 1. Juli 2005
BSBZ (1. Juli 2005) - Auch das schlechte
Wetter konnte die Freude anlässlich des Ersten Spatenstichs für den Neubau des
Gymnasiums mit Küche und Speisesaal auf dem Gelände des
Bischof-Sproll-Bildungszentrums nicht trüben. Für den offiziellen Akt des
Spatenstichs hatte dann auch Petrus ein Einsehen und gewährte eine kurze
Regenpause. Mit Direktor Dr. Berthold Saup, seinem Stellvertreter Walter Swacek,
der Stiftungsratsvorsitzenden der Bischof-Sproll-Schulstiftung Biberach, Thekla
Braun, dem Ersten Bürgermeister der Stadt Biberach Roland Wersch, Ortsvorsteher
Dieter Meier, Architekt Stefan Weissbarth, Projektleiter Michael Haas, dem
Leiter der Liegenschaftsverwaltung der Bischöflichen Schulstiftung Engelbert
Hug, Architekt Joachim Feldsieper, der die Sporthalle plante, den Vertretern der
Firma Grüner&Mühlschlegel Biberach, die den Zuschlag für den Rohbau erhalten
hat, und den Schulleitern des Bischof-Sproll-Bildungszentrums Robert
Stützle, Karl Meyer und Günter Brutscher waren die Spaten in prominenten Händen.
Als Gäste waren sowohl auf dem Gelände des Neubaus als auch in der Aula des BSBZ
Kolleginnen und Kollegen, Verteter des Elternbeirats und des Katholischen
Schulwerks sowie die Klassensprecher und deren Stellvertreter der Klassen 5 bis
10 der Haupt- und Realschule sowie die Schülerinnen und Schüler des Gymnasiums
mit ihren Bauhelmen beim knapp halbstündigen Festakt dabei.
In der Aula verwies Dr. Berthold Saup auf den "lang gehegten Wunsch" nach einem
Gymnasium und den vor allem finanziell schwierigen Weg bis zur Realisierung des
Vorhabens. Die IZBB-Mittel des Bundes, die bei der Finanzierung des Neubaus mit
8,86 Mio Euro ein wesentlichen Beitrag leisten, nannte er in diesem Zusammenhang
ein "Geschenk des Himmels". Neben den technischen Aspekten hob Saup aber auch
hervor, dass das "Bauen immer auch bedeutet, an die Zukunft zu glauben und
dieser Zukunft einen Ort zu geben, wo sie gelebt werden kann". Letztlich liege
diese Zukunft aber nicht nur in der Gestaltung des Menschen, sondern "in der
Hand Gottes". Mit dem "Vater unser", das alle am Festakt Beteiligten miteinander
beteten und der Bitte um den Segen für die Bauarbeiten schloss er seine
Ausführungen. Stefan Weissbarth umriss einige technische Hintergründe des
Bauwerks, das auf 125 Pfählen gegründet wird. Die Rohbauarbeiten sollten, so
Weissbarth, möglichst bis zu Winter abgeschlossen werden, damit dann im neuen
Jahr mit dem Innenausbau und der Haustechnik begonnen werden könne. Er bedankte
sich schon jetzt für das Verständnis, dass die Rissegger Bürger und die Schüler
für den entstehenden Baulärm aufbringen werden und versprach, dass das neu zu
erstellende Gebäude ein Ort sein werde, an dem sich alle wohlfühlen können.
Roland Wersch, Erster Bürgermeister der Stadt Biberach, zeigte sich erfreut über
die "Komplettierung des Bischof-Sproll-Bildungszentrums" und bezeichnete das neu
entstehende Gymnasium als "einen weiteren Standortvorteil für Biberach" und
erinnerte an die konstruktiven Gespräche im Vorfeld des Neubaus mit allen
Verantwortlichen. "Dieses Projekt", so Wersch wörtlich, "haben wir stets sehr
positiv aufgenommen und begleitet". Zu Beginn des Festaktes in der Aula ging
Günter Brutscher, Schulleiter am Gymnasium, kurz auf die Vorgeschichte des
Gymnasiums ein und bedankte sich bei allen Verantwortlichen schon jetzt für
deren Engagement zum Gelingen des Vorhabens.
Nach den kurzen Ansprachen wurde der Choral "Rund um mich her", der in Biberach
als Schützenfestlied bekannt ist, gesungen. Die Begleitung hierfür übernahm
Franz Schlegel, Lehrer an der Grundschule des BSBZ mit seiner Posaune. Er war es
auch, der mit seinen Fanfaren jeweils das Signal zum Beginn der Feierlichkeiten
auf dem Baugelände und in der Aula gab und mit seinem Posauenklang der
Veranstaltung einen gar feierlichen Rahmen gab.
Text: Günter Brutscher, Fotos: Titus Fritsche

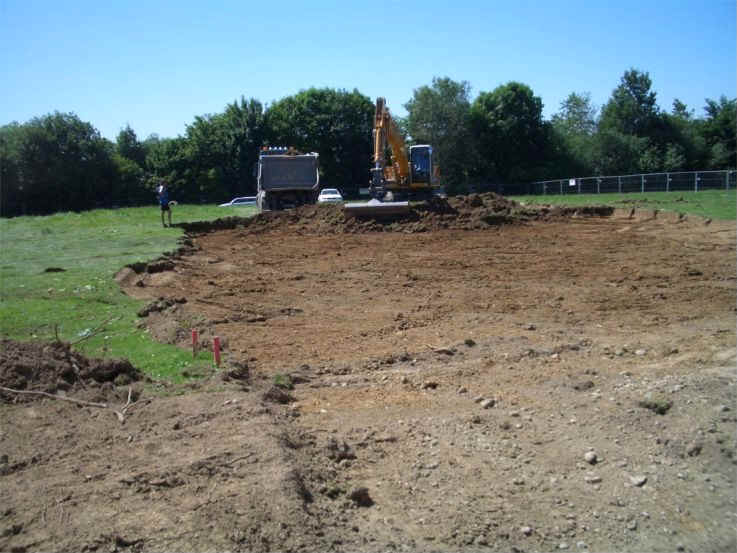

Erdarbeiten für die Sporthalle des BSBZ
Fotos: Thekla Braun
Es geht los

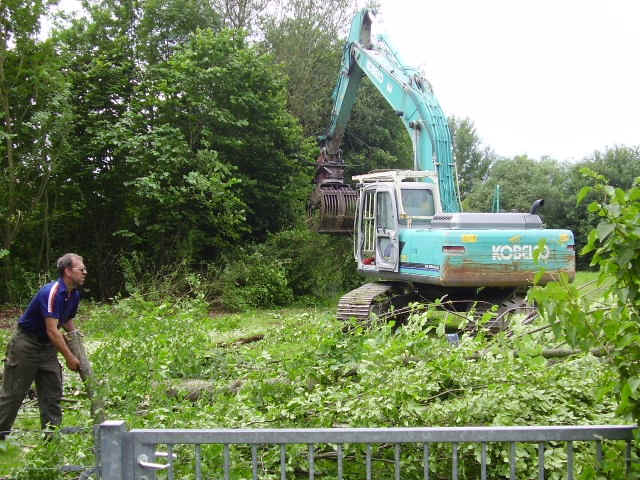

- am Freitag, 17. Juni tauchen die ersten Handwerker auf dem Gelände für den
Neubau auf
BSBZ - Am Freitagmorgen, 17. Juni
tauchten die ersten Handwerker auf dem Gelände für die Neubauten des BSBZ auf.
Nachdem schon in den letzten Tagen die Wasser- und Stromversorgung gelegt wurde,

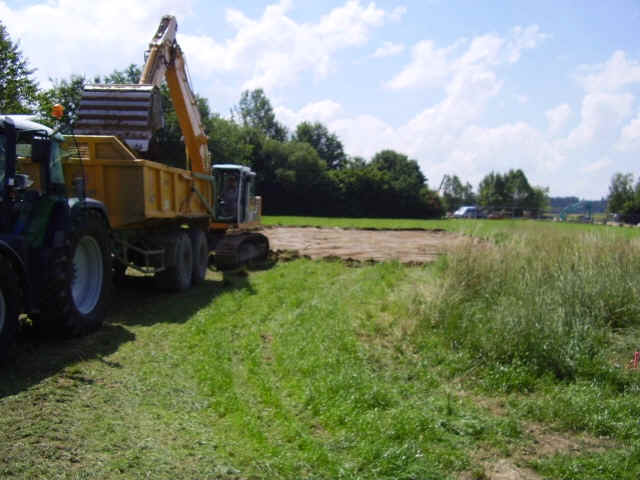

wird jetzt mit dem Aushub für die Sporthalle begonnen. Zuvor muss allerdings
erst die Baustelle eingerichtet werden, eine Zufahrt durch die Hecke geschaffen
werden und ein Großteil derselben entfernt werden, damit der Aushub überhaupt
erst möglich ist. Keine Sorge, die Hecke wird nach den Baumaßnahmen weitgehend
wieder hergestellt.
Die ersten Handwerker sind von der Firma Hinder, Bad Waldsee, die im Auftrag der
Firma Hebel, Memmingen, die für den Rohbau der dreiteiligen Sporthalle
verantwortlich ist, arbeitet. Der Spatenstich für den Neubau des Gymnasiums mit
Küche, Speisesaal, Aula und Räumen für die Mittagsfreizeit wird am Freitag, 1.
Juli 2005 sein.
Nachfolgend sind die ersten Fotos von den Baumaßnahmen abgebildet.
Text und Fotos: Günter Brutscher
Noch hinter den Kulissen: der Neubau des Gymnasiums mit Speisesaal und Aula, die
dreiteilbare Turnhalle.
BSBZ (15.02.05) - Die Schülerinnen und
Schüler der 5. Klasse des Gymnasiums werden derzeit in einem Mobilraum
unterrichtet. Dieses Provisorium wird auch noch im nächsten Schuljahr bestehen,
dann erst wird der Schulhausbau erfolgt sein.
Bisher weitgehend unbemerkt von der Schulgemeinde wird die Realisierung des
Bauvorhabens vorangetrieben. Seit Oktober 2003 sind die örtliche Stiftung, die
Schulleitung und das Bischöfliche Stiftungsschulamt in Rottenburg in
Zusammenarbeit mit dem Architekturbüro Weissbarth (Schulhaus) und dem Büro
Feldsieper (Turnhalle) an der Umsetzung der Erweiterung des Bildungszentrums.
Die Pläne der Architekten wurden beim Schulfest 2004 für alle Interessierten im
Schulhaus vorgestellt. Seither laufen die Planungen der Fachingenieure auf
Hochtouren.
In 14-tägig stattfindenden Sitzungen werden die Planungsergebnisse besprochen
und entschieden. Dieser sogenannten „Kleinen Baukommission“ gehören an: Herr
Brutscher, Frau Braun von Seiten des örtlichen Schulträgers, Herr Hug, im
Bischöflichen Stiftungsschulamt zuständig für Bauwesen und Liegenschaften, Herr
Haas, zuständig für die Projektsteuerung, die Architekten Herr Johannes und
Stefan Weissbarth und die jeweiligen Fachingenieure nach Bedarf.
Die Baugenehmigungen sind bei der Stadt Biberach eingereicht, seit dem 27.1.05
liegt die Baugenehmigung für die Turnhalle vor.
Auch das Ausschreibungsverfahren ist mittlerweile im Gange. Der Baubeginn rückt
näher.
